Με συνοπτικές διαδικασίες κι εντός του μήνα Αυγούστου αποφάσισε η απερχόμενη Δημοτική Αρχή να προωθήσει τον μεγάλο διαγωνισμό ύψους 339.000 ευρώ (πλέον ΦΠΑ 24%) για τη μελέτη με τίτλο “Μονάδα Επεξεργασίας Αποβλήτων και Επέκταση του ΧΥΤΑ Σύρου”, αναπτύσσοντας ενέργειες που παραπέμπουν... σε φωτογραφικό διαγωνισμό, αφού τον τρέχοντα μήνα, - σχεδόν - στο σύνολό τους τα μελετητικά γραφεία δεν λειτουργούν.
Το σοβαρό ζήτημα ανέδειξε με παρέμβασή του, χθες, ο Ανδρέας Γιαλόγλου, στο πλαίσιο της συμμετοχής του στη συνεδρίαση της Οικονομικής Επιτροπής του Δήμου Σύρου – Ερμούπολης, ο οποίος και έθεσε το θέμα προς συζήτηση, εκτάκτως κι εκτός ημερήσιας διάταξης, ζητώντας κατηγορηματικά να δοθεί παράταση της καταληκτικής ημερομηνίας υποβολής προσφορών, προκειμένου να αναπτυχθεί ομαλά ο απαιτούμενος ανταγωνισμός, για την καλύτερη λύση προς όφελος του Δήμου και του νησιού.
Ο ίδιος, δε, σημείωσε ξεκάθαρα πως η παράταση αυτή θα πρέπει να μετατεθεί τουλάχιστον για τις 15 – 20 Σεπτεμβρίου, προκειμένου όλοι οι ενδιαφερόμενοι να καταθέσουν τους φακέλους τους, για την ανάδειξη του αναδόχου, ο οποίος και θα κληθεί να εκπονήσει αυτήν την εξαιρετικά σημαντική μελέτη.
Το σώμα της Οικονομικής Επιτροπής, αποδέχθηκε ομόφωνα τη συγκεκριμένη πρόταση – παρέμβαση, με τον πρόεδρός της όμως, Αλέξη Αθανασίου να μην τοποθετείται για το ζήτημα, αν και εκ μέρους ορισμένων μελών, εκφράστηκε η απορία για το ποιος αποφάσισε το διάστημα υποβολής των προσφορών να οριστεί σε νεκρό χρόνο για τη συντριπτική πλειοψηφία των μελετητικών γραφείων, δηλαδή από 5 έως και 20 Αυγούστου.
Παρά και τις προσθήκες στη διακήρυξη, δεν έγινε παράταση
Συγκεκριμένα, κατά την έναρξη της χθεσινής συνεδρίασης, ο Ανδρέας Γιαλόγλου πραγματοποίησε την παρέμβασή του, παρουσιάζοντας πρώτα συνοπτικά την υπόθεση που αφορά στη μελέτη ενός τόσο σοβαρού έργου για τη Σύρο όσον αφορά στη λήψη των αποφάσεων από δημοτικής πλευράς.

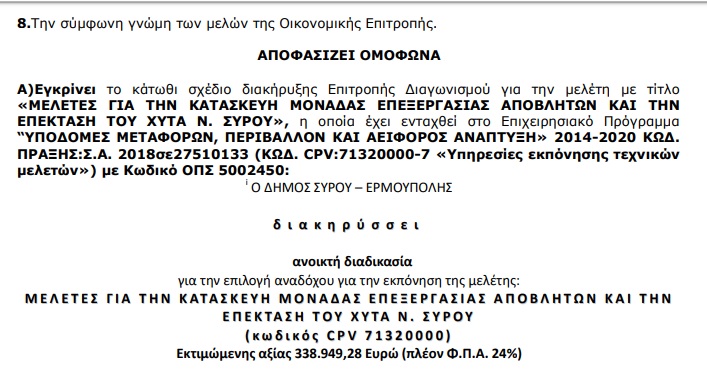

“Προέκυψε ένα ζήτημα και θέλω να ζητήσω να πάρουμε απόφαση τώρα που προλαβαίνουμε και αφορά την προκήρυξη της μελέτης για τη Μονάδα Επεξεργασίας Αποβλήτων και την Επέκταση του ΧΥΤΑ Σύρου. Στις 11 Ιουλίου 2019 εκτός ημερησίας διάταξης, ο πρόεδρος (σσ. Αλέξης Αθανασίου) είχε φέρει και είχαμε εγκρίνει τους όρους δημοπράτησης, ένα πολυσέλιδο όπως βλέπετε, το οποίο στην ημερομηνία και ώρα λήξης προσφορών, στο άρθρο 14, δεν είχε συμπληρωθεί. Εκ των υστέρων αυτό συμπληρώθηκε και αναρτήθηκε στη βάση ΕΣΗΔΗΣ με ημερομηνίες από 5 Αυγούστου έως 20 Αυγούστου, όπου όλα τα μελετητικά γραφεία είναι κλειστά” εξήγησε ο κ. Γιαλόγλου, υπενθυμίζοντας την απόφαση έγκρισης των όρων δημοπράτησης από την Οικονομική Επιτροπή, στην προηγούμενη συνεδρίαση, αλλά και υπογραμμίζοντας κατηγορηματικά τις κινήσεις που ακολούθησαν σχετικά με τη συμπλήρωση των ημερομηνιών.
“Αντιλαμβάνεστε πως μία μελέτη άνω των 400.000 χιλ. ευρώ, η οποία θέλει μία τεράστια προετοιμασία φακέλου, δικαιολογητικών κλπ, αφού ζητάμε και μελέτες εφαρμογής σε κάποια, μπορεί να οδηγήσει τον Δήμο μας σε ένα τρομερό πρόβλημα. Δηλαδή να ζημιωθεί ο Δήμος μας είτε από άγονο διαγωνισμό, είτε ακόμη χειρότερα από έλλειψη ανταγωνισμού και εμφάνιση μειωμένου ανταγωνισμού” παρατήρησε αναφορικά με τη διαμορφωθείσα κατάσταση με φόντο τις αρχικές ημερομηνίες (5 – 20 Αυγούστου), λέγοντας επιπλέον πως, θα πρέπει πάση θυσία, η καταληκτική ημερομηνία να διορθωθεί. Μάλιστα, προς επιβεβαίωση των λεγομένων του και του ορθού των παρατηρήσεών του, έφερε παράδειγμα άλλου Δήμου της χώρας για παρόμοια περίπτωση. “Προκειμένου να αποφύγουμε αυτό και είδα και ανάλογες αποφάσεις για παράδειγμα από το Δημοτικό Συμβούλιο Δελφών, που πέρυσι ακριβώς τέτοια εποχή, ομόφωνα η Οικονομική Επιτροπή διαπίστωσε τέτοιο ζήτημα” πρόσθεσε, διευκρινίζοντας ακολούθως, πως βάσει νομολογίας, ακόμη και σήμερα, “απαγορεύεται” η προκήρυξη διαγωνισμών εντός Αυγούστου.
“Εμείς όταν εγκρίνουμε τα τεύχη δεν είναι δυνατόν να γνωρίζουμε την ημερομηνία για να ξέρει το σώμα. Επίσης, να πω ότι μέχρι πρότινος το ΠΔ118, απαγόρευε τη διεξαγωγή δημοπρασιών κατά τον Αύγουστο. Τώρα ο 4312 δεν το απαγορεύει ρητά, πλην όμως, όλη η περιρρέουσα νομολογία που υπάρχει, για ευνόητους λόγους, δεν επιτρέπει. Αποφεύγουμε για τους λόγους που είπα” διευκρίνισε συγκεκριμένα ο Ανδρέας Γιαλόγλου στην τοποθέτησή του, ζητώντας να υπάρξει θετική ψηφοφορία για τις αλλαγές που ζητά, στο πλαίσιο της δυνατότητας απρόσκοπτης εξέλιξης του ανταγωνισμού και λειτουργίας του υπέρ του Δήμου.
“Ζητώ λοιπόν, εδώ τώρα, με απόφαση της Οικονομικής Επιτροπής να κάνουμε παράταση της προθεσμίας υποβολής προσφορών και για τον εξής αντικειμενικό και ουσιαστικό λόγο”.
Στα παραπάνω, ο ίδιος θέλησε να προσθέσει μάλιστα, πως, έγινε συμπλήρωση στην προκήρυξη του διαγωνισμού από πλευράς Δήμου κι ενώ είναι ήδη αναρτημένος ο διαγωνισμός στην πύλη ΕΣΗΔΗΣ, παρόλα αυτά δεν άλλαξαν οι ημερομηνίες.
“Χθες μόλις αναρτήθηκε πάλι στο ΕΣΗΔΗΣ από εμάς, συμπληρωματικός φάκελος γι αυτόν τον διαγωνισμό. Τί σημαίνει αυτό; Ότι θα έπρεπε εκ νέου να αρχίσει να μετρά η προθεσμία. Παρέμεινε όμως, η αρχική προθεσμία” παρατήρησε σχετικά, επαναλαμβάνοντας το αίτημά του.
“Τουλάχιστον λοιπόν, μέχρι τις 15 Σεπτεμβρίου πρέπει να παρατείνουμε, ώστε να έχουν ανοίξει τα μελετητικά γραφεία για να μπορέσουν να υποβάλουν προσφορές και να έχουμε επαρκή ανταγωνισμό. Δεν μιλάμε για μία μελέτη 10.000 ή και 20.000 ευρώ. Μιλάμε για μία μελέτη 339.000 ευρώ προ ΦΠΑ 24%” σχολίασε με νόημα... και κατηγορηματικά.
Απόλυτη σιωπή από την απερχόμενη Δημοτική Αρχή
Κατόπιν των ανωτέρω, και παρά το γεγονός πως από ορισμένα μέλη της Οικονομικής Επιτροπής εκφράστηκε η απορία σχετικά με το ποιος αποφάσισε και όρισε ένα τόσο συρρικνωμένο διάστημα και μάλιστα εντός Αυγούστου που δεν είναι σε λειτουργία η συντριπτική πλειοψηφία των μελετητικών γραφείων, ωστόσο, από πλευράς Αλέξη Αθανασίου, δεν δόθηκε καμία απολύτως απάντηση, με τον ίδιο να δηλώνει άγνοια και να διατηρεί σιωπή για τις ενέργειες της απερχόμενης Δημοτικής Αρχής.
Προτού ολοκληρωθεί η συνεδρίαση, ο κ. Γιαλόγλου επανέλαβε την εισήγηση και τον κατεπείγοντα χαρακτήρα του θέματος, συνοψίζοντας τους λόγους του αιτήματός του, στα παρακάτω.
“Επειδή ο διαγωνισμός ήταν σε εξέλιξη και δεν θα έχουμε Οικονομική Επιτροπή μέχρι τις 20 Αυγούστου ή εγκαίρως για να μπορέσουμε να δώσουμε την παράταση. Επί της ουσίας, η διακήρυξη δημοσιεύθηκε σε περίοδο κατά την οποία τα μελετητικά γραφεία είναι κλειστά, η δε ημερομηνία λήξης προσφορών είναι η 20η Αυγούστου.
Συνεπώς, υπάρχει ορατός κίνδυνος να μην υπάρχει επαρκής ανταγωνισμός στη συγκεκριμένη δημοπρασία, με ό,τι αυτό συνεπάγεται στην επιδιωκόμενη έκπτωση.
Ως εκ τούτου, εισηγούμαστε την παράταση της προθεσμίας υποβολής προσφορών ως τις 15 – 20 Σεπτεμβρίου προκειμένου να υπάρξει επαρκής ανταγωνισμός για μία τόσο σημαντική μελέτη για τον Δήμο μας”.
